건축허가 과정에서 제출하는 여러 법정 서류 가운데 설계 변경에 가장 큰 영향을 미치는 문서 중 하나가 건축물 에너지절약계획서이다.
이 계획서는 단순한 행정 절차가 아니라 건축물의 단열 성능, 냉난방 설비, 조명, 신재생에너지 적용 여부 등을 종합적으로 검토하여 법적 기준을 충족하는지를 확인하는 기술 검토 자료이다.
설계 초기 단계에서 제출 대상 여부를 잘못 판단하면 허가 단계에서 계획서를 추가 작성하거나 건축·기계·전기 도면을 수정해야 하는 사례가 발생한다. 이러한 설계 변경은 인허가 일정뿐 아니라 공사비와 사업 일정에도 영향을 미칠 수 있다.
특히 플랜트 프로젝트에서는 동일한 부지 안에서도 건축물의 용도와 냉난방 설비 설치 여부에 따라 적용 기준이 달라지는 경우가 많으므로 초기 검토가 중요하다.
본 글에서는 건축물 에너지절약계획서의 목적과 법적 근거, 제출 대상, 연면적 산정 기준, 작성 절차 및 실무에서 자주 발생하는 검토 사항을 중심으로 정리하였다.

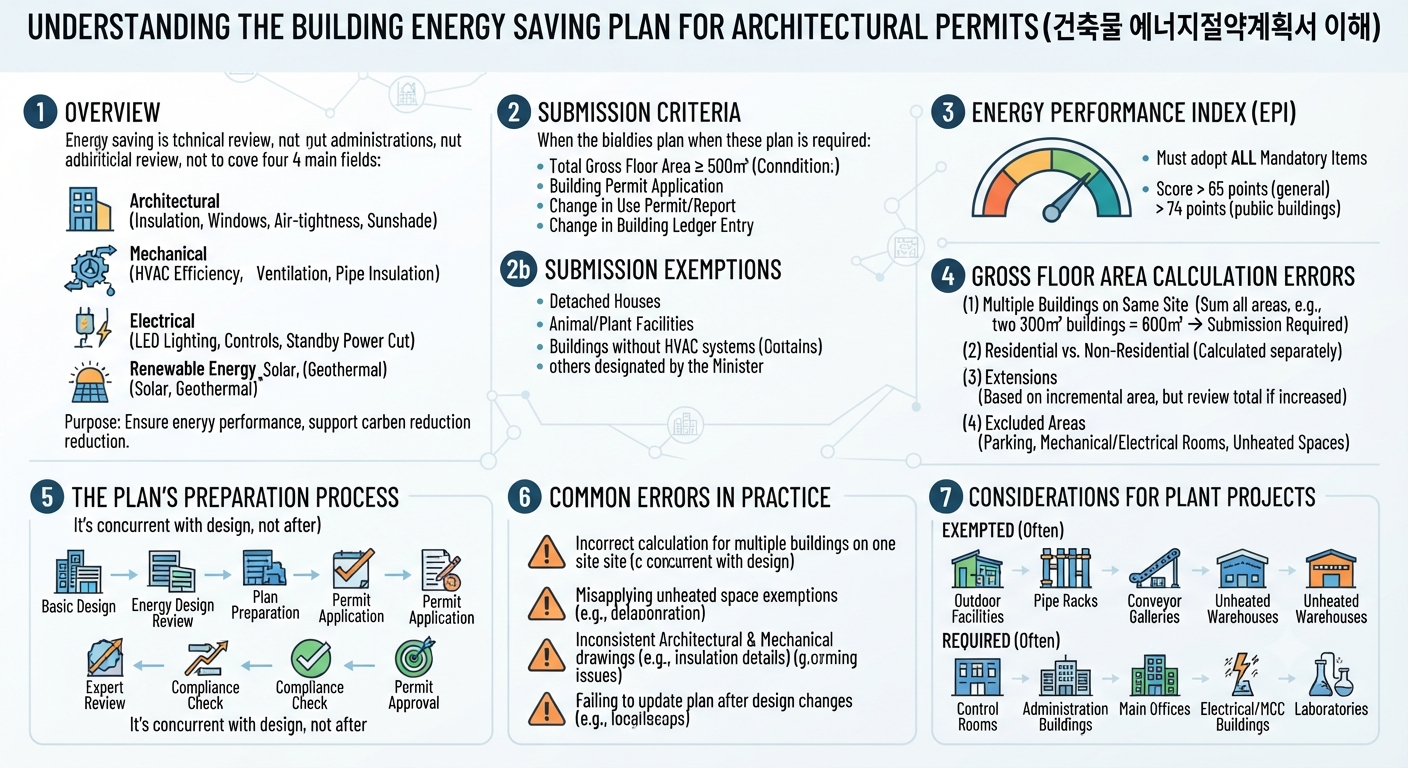

1. 건축물 에너지절약계획서란
건축물 에너지절약계획서는 「녹색건축물 조성 지원법」과 「건축물의 에너지절약설계기준」에 따라 운영되는 제도이다.
목적은 설계 단계에서부터 에너지 소비를 최소화할 수 있는 요소를 반영하여 건축물의 에너지 성능을 확보하고 국가 온실가스 감축 정책을 지원하는 데 있다.
평가 대상은 크게 다음 네 분야로 구분된다.
- 건축 부문
- 외피 단열성능
- 창호 열관류율
- 기밀성
- 차양장치
- 기계 부문
- 냉난방설비 효율
- 환기설비
- 배관 단열
- 전기 부문
- LED 조명
- 조명 제어 시스템
- 대기전력 차단
- 신재생에너지 부문
- 태양광
- 지열
- 연료전지 등
건축, 기계, 전기 분야가 동시에 검토 대상이 되므로 특정 분야만으로는 계획서를 작성할 수 없다.
1) 제출 대상
다음 조건을 만족하는 경우 건축물 에너지절약계획서를 제출하여야 한다.
- 연면적 합계 500㎡ 이상
- 건축허가 대상
- 용도변경 허가 또는 신고
- 건축물대장 기재내용 변경
제출 대상 여부는 건축허가 여부와 연면적 기준을 함께 검토하여 판단한다.
2) 제출 제외 대상
다음 건축물은 제출 대상에서 제외될 수 있다.
- 단독주택
- 동·식물원
- 냉난방설비를 설치하지 않는 일부 건축물
- 국토교통부장관이 별도로 고시한 건축물
다만 동일한 플랜트 단지 안에서도 건축물의 용도에 따라 적용 여부가 달라질 수 있으므로 개별 건축물별 검토가 필요하다.
3) 에너지성능지표 기준
계획서 제출만으로 허가가 완료되는 것은 아니다.
다음 기준을 충족하여야 한다.
- 의무사항 전 항목 채택
- 에너지성능지표(EPI) 65점 이상
- 공공건축물은 74점 이상
실제 인허가에서는 점수보다 의무항목 누락 여부가 먼저 검토되는 경우가 많다.
4) 연면적 산정 기준
실무에서 가장 많이 발생하는 오류는 연면적 계산이다.
에너지절약계획서는 해당 건축물 하나만 계산하는 것이 아니라 동일 대지의 건축물을 함께 고려하는 경우가 있다.
(1) 동일 대지
같은 대지 안에 여러 동이 있는 경우에는 연면적을 합산하여 판단한다.
예를 들어 300㎡ 건물 두 동을 동시에 건축하는 경우 합계는 600㎡가 되므로 제출 대상이 된다.
(2) 주거와 비주거
주거용과 비주거용 건축물은 각각 구분하여 산정한다.
(3) 증축
증축이나 용도변경은 변경되는 부분을 기준으로 판단하지만 설계 변경으로 최종 면적이 증가하는 경우에는 전체 면적을 다시 검토하여야 한다.
(4) 제외 가능한 면적
다음 공간은 일정 조건을 만족하면 산정 대상에서 제외될 수 있다.
- 주차장
- 기계실
- 전기실
- 냉난방을 하지 않는 공간
5) 에너지성능지표(EPI)
계획서를 제출했다고 허가가 완료되는 것은 아니다.
다음 기준을 만족하여야 한다.
- 의무항목 전부 채택
- 에너지성능지표 65점 이상
- 공공건축물은 74점 이상
실제 검토에서는 점수뿐 아니라 의무항목 누락 여부도 함께 확인한다.
2. 에너지절약계획서는 누가 작성하는가
계획서는 일반적으로 건축설계사무소가 중심이 되어 작성하지만, 실제로는 여러 분야의 설계 자료를 종합하여 작성한다.
건축 분야에서는 외피와 창호 정보를 제공하고, 기계 분야는 냉난방 및 환기설비, 전기 분야는 조명과 제어설비, 신재생 분야는 관련 설비 계획을 제출한다.
따라서 어느 한 분야의 자료가 늦어질 경우 계획서 작성도 함께 지연될 수 있다
1) 작성 절차
일반적인 업무 절차는 다음과 같다.
- 기본설계 수행
- 에너지 관련 설계 검토
- 에너지절약계획서 작성
- 건축허가 신청
- 전문기관 검토
- 보완 요청 대응
- 적합 판정
- 건축허가 승인
계획서는 설계가 완료된 이후 작성하는 문서가 아니라 설계 과정과 동시에 검토하는 자료라는 점이 중요하다.
3. 실무에서 자주 발생하는 실수
설계 검토 과정에서 반복적으로 발생하는 사례는 다음과 같다.
동일 대지의 건축물을 각각 계산하는 경우 : 동일 대지임에도 건축물별 면적만 검토하여 제출 대상 여부를 잘못 판단하는 사례가 있다.
냉난방 미설치 공간을 잘못 적용하는 경우 : 일부 공간은 제외 대상이 될 수 있지만 실제 운전 계획과 다르면 허가 과정에서 보완을 요구받을 수 있다.
건축과 기계 도면이 서로 다른 경우 : 건축 도면에는 단열재가 반영되어 있으나 기계 설계에서는 다른 조건을 적용하는 사례가 있다.
설계 변경 이후 계획서를 수정하지 않는 경우 : 허가 이후 면적이 증가하거나 창호가 변경되면 에너지절약계획서 역시 함께 수정하여야 한다.
4. 플랜트 프로젝트에서 검토해야 할 사항
플랜트에서는 모든 건축물이 제출 대상이 되는 것은 아니다.
옥외 설비동, Pipe Rack, Conveyor Gallery, 일부 창고와 같이 냉난방설비가 없는 건축물은 제외되는 사례가 많다.
반면 다음 시설은 제출 대상이 되는 경우가 많다.
- Control Room
- Administration Building
- Main Office
- Electrical Building
- MCC Building
- Laboratory
프로젝트 초기 단계에서 건축물별 용도와 공조설비 계획을 구분하면 불필요한 설계 변경을 줄일 수 있다.
5. 결론
건축물 에너지절약계획서는 건축허가 과정에서 제출하는 행정서류이면서 동시에 건축물의 에너지 성능을 검증하는 기술 검토 자료이다.
제출 대상 여부는 연면적만으로 결정되지 않는다. 동일 대지 여부, 건축물 용도, 냉난방설비 설치 계획, 증축 여부 등 다양한 요소를 함께 검토하여야 한다.
설계 초기 단계에서 이러한 기준을 충분히 검토하면 인허가 과정에서 발생할 수 있는 설계 변경과 일정 지연을 줄일 수 있으며, 건축·기계·전기 분야 간 협업도 보다 효율적으로 수행할 수 있다.
