[실무] 플랜트 EPC 프로젝트의 시작, ITB(Invitation To Bid) 분석 절차와 실무 검토 방법

by ArchiPro 2026. 5. 23.

플랜트 EPC(Engineering, Procurement, Construction) 프로젝트에서 입찰 단계는 단순한 견적 작성 과정이 아니다. 프로젝트 수행 과정에서 발생 가능한 기술적·계약적·공정적 위험 요소를 사전에 분석하고, 수익성과 수행 가능성을 판단하는 가장 중요한 의사결정 단계이다.

특히 발주처가 제공하는 ITB(Invitation To Bid)는 프로젝트의 전체 요구사항과 계약 조건이 포함된 핵심 문서이며, EPC 수행자는 이를 기반으로 설계 범위, 구매 전략, 공사 조건, 예상 리스크를 검토해야 한다.

초기 입찰 단계에서 ITB 분석이 충분히 이루어지지 않을 경우, 프로젝트 착수 이후 Scope 누락, 설계 변경, 추가 비용 발생, 공기 지연 등 다양한 문제가 발생할 가능성이 높아진다.

따라서 ITB 분석은 단순 문서 검토가 아니라 프로젝트 성공 가능성을 판단하기 위한 초기 리스크 관리 프로세스라고 할 수 있다.

ITB 분석

1. ITB(Invitation To Bid)의 개념과 분석 목적

ITB(Invitation To Bid)는 발주처가 EPC 사업자에게 입찰 참여를 요청하기 위해 제공하는 제안 요청 문서이다.

일반적으로 ITB에는 다음과 같은 내용이 포함된다.

구분 주요 검토 내용
Technical Requirement 설계 기준, 적용 코드, 성능 조건
Scope of Work EPC 수행 범위 및 제외 범위
Contract Condition 계약 조건, 보증 조건, 손해배상 조건
Project Schedule 설계·구매·시공 일정 요구사항
Commercial Requirement 가격 제출 조건, 견적 기준
Vendor Requirement 승인 Vendor 및 구매 조건

EPC 수행자는 ITB 분석을 통해 발주처 요구사항을 정확히 이해하고, 예상되는 비용과 일정 영향을 사전에 반영해야 한다.

특히 플랜트 프로젝트는 설계, 구매, 시공, 시운전이 서로 연결되어 있기 때문에 초기 단계에서 발견하지 못한 작은 오류가 프로젝트 전체 비용 증가로 이어질 수 있다.



2. ITB 분석이 중요한 이유

플랜트 EPC 프로젝트의 가장 큰 특징은 초기 계약 금액이 확정된 이후 설계와 시공이 진행된다는 점이다.

따라서 입찰 단계에서 확인하지 못한 사항은 프로젝트 수행 단계에서 추가 비용으로 발생할 가능성이 높다.

대표적인 리스크는 다음과 같다.

2.1 설계 Scope 누락

ITB 내 업무 범위를 정확히 분석하지 못하면 EPC 수행자가 책임져야 하는 설계 항목을 누락할 수 있다.

예를 들어 건축 분야에서는 다음과 같은 항목이 문제가 될 수 있다.

  • Control Room 요구 조건
  • Equipment Building 범위
  • Fire Protection 기준
  • Maintenance Space 확보
  • 내진 및 구조 기준
  • Finish Requirement

초기 견적 단계에서 이러한 항목이 누락될 경우, 이후 설계 변경과 추가 공사 비용으로 연결된다.



2.2 Clarification 미흡으로 인한 계약 리스크

ITB에는 프로젝트 특성상 명확하지 않은 조건이나 서로 상충되는 요구사항이 포함될 수 있다.

이러한 사항을 입찰 단계에서 확인하지 않고 진행할 경우, 프로젝트 수행 과정에서 발주처와 EPC Contractor 간 해석 차이가 발생한다.

따라서 ITB 검토 과정에서는 다음과 같은 사항을 별도로 관리해야 한다.

  • 요구사항 불명확 사항
  • 기술 기준 충돌 사항
  • Scope 경계 불명확 사항
  • Vendor 책임 범위
  • 발주처 제공 범위

이를 정리하여 공식 질의서인 Clarification으로 제출하고 계약 조건에 반영하는 과정이 필요하다.





3. ITB 분석 시 주요 검토 항목

3.1 적용 기준 및 법규 검토

플랜트 프로젝트는 국가별 법규와 국제 표준이 동시에 적용되는 경우가 많다.

주요 검토 대상은 다음과 같다.

  • ASME
  • API
  • NFPA
  • ASTM
  • IEC
  • 국가별 건축 및 소방 기준

특히 해외 프로젝트의 경우 국내 기준과 다른 요구사항이 적용될 수 있으므로 초기 검토가 필수적이다.



3.2 Scope 및 Interface 검토

EPC 프로젝트에서 가장 많은 문제가 발생하는 부분은 업무 범위의 경계이다.

대표적인 Interface 항목은 다음과 같다.

분야 주요 Interface
Process Capacity, Operating Condition
Mechanical Equipment Package 범위
Electrical Power Supply Boundary
Instrument Control System Interface
Civil/Architectural Building, Foundation, Structure 범위

각 분야별 책임 범위를 명확히 정의하지 않으면 프로젝트 진행 중 업무 공백이 발생한다.

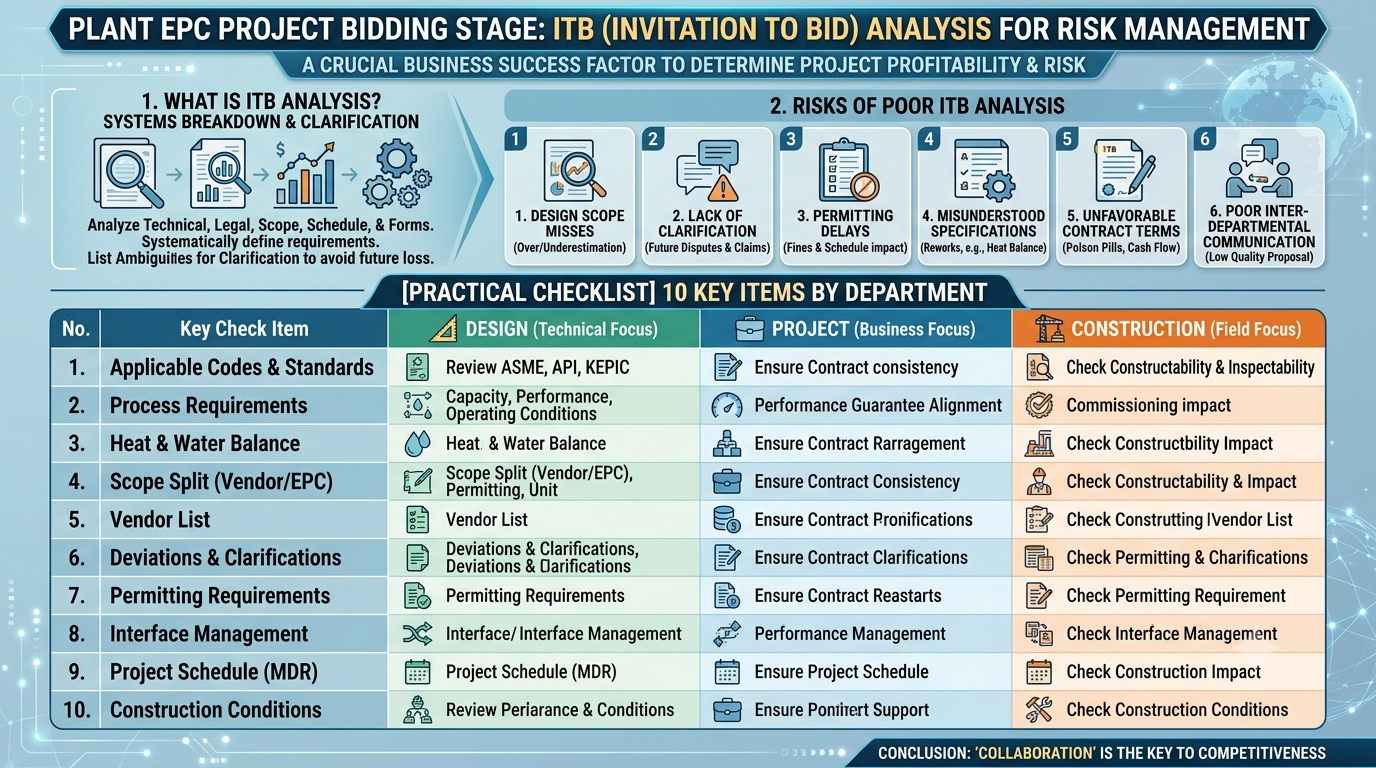

4. 부서별 ITB 검토 핵심 항목

NO 검토 항목 설계 (Engineering) 사업(Management) 공사 (Construction)
1 적용 기준 Code 및 Design Criteria 검토 계약 조건 확인 검사 및 시공 영향 검토
2 Process 조건 Capacity 및 Operating Condition 확인 성능보증 조건 검토 시운전 영향 검토
3 Scope 분석 설계 업무 범위 확인 계약 책임 범위 확인 시공 범위 확인
4 Vendor 조건 Mandatory Vendor 검토 계약 요구사항 확인 납기 영향 검토
5 Deviation 기술 예외사항 도출 Claim 가능성 검토 현장 영향 검토
6 Schedule Engineering Deliverable 검토 Proposal 일정 검토 착공 및 공정 검토
7 Interface 분야별 경계 확인 계약 Boundary 관리 현장 간섭 검토
8 인허가 관련 법규 검토 승인 일정 관리 시공 제한사항 확인



5. ITB 분석 결과물 관리 방법



효율적인 ITB 분석을 위해서는 단순 검토 후 종료하는 것이 아니라 결과물을 체계적으로 관리해야 한다.

일반적으로 다음과 같은 문서가 작성된다.

① ITB Review Comment Sheet

발주처 요구사항 중 검토가 필요한 사항을 정리하는 문서이다.

주요 내용:

  • Document Reference
  • Requirement
  • Review Comment
  • Action Owner
  • Response Status

② Risk Register

입찰 단계에서 확인된 주요 위험 요소를 관리하는 문서이다.

예시:

RISK 영향 대응 방안
Scope 불명확 추가 비용 발생 Clarification 제출
납기 부족 공정 지연 조기 구매 검토
법규 차이 설계 변경 초기 검토 강화



6. 성공적인 EPC 프로젝트를 위한 ITB 분석 방향

ITB 분석의 핵심은 문서 내용을 그대로 받아들이는 것이 아니다.

발주처가 요구하는 기술 조건이 실제 설계와 시공 단계에서 어떤 영향을 미치는지 판단하고, 예상되는 비용과 리스크를 사전에 제거하는 것이 목적이다.

특히 플랜트 프로젝트는 다양한 전문 분야가 동시에 움직이는 복합 산업이므로 한 부서의 판단만으로는 충분한 검토가 어렵다.

Engineering은 기술적 타당성을 검토하고, Project 조직은 계약 및 사업성을 판단하며, Construction 조직은 실제 시공 가능성을 검토해야 한다.

입찰 초기 단계에서 이러한 협업 체계를 구축하는 것이 프로젝트 경쟁력 확보와 안정적인 수행의 핵심 요소이다.



7. 마무리



ITB 분석은 EPC 프로젝트의 첫 번째 설계 단계라고 볼 수 있다.

입찰 문서 속 요구사항 하나하나는 향후 프로젝트 비용, 일정, 품질에 직접적인 영향을 미치는 요소이다.

따라서 성공적인 EPC 프로젝트 수행을 위해서는 단순한 견적 작성이 아니라 기술, 계약, 시공 관점에서 종합적인 분석을 수행해야 한다.

정확한 ITB 분석은 불필요한 설계 변경과 공사 리스크를 줄이고, 프로젝트를 안정적인 방향으로 이끄는 가장 기본적인 프로젝트 관리 활동이다.
