[실무] PLANT 프로젝트 실행(Execution) 단계별 PROCESS

by ArchiPro 2026. 5. 23.

프로젝트 수주 이후에는 계약 조건을 바탕으로 설계, 구매, 시공, 시운전을 진행하고 최종적으로 발주처에 설비를 인도한다.

실행 단계에서는 각 공종의 개별 업무를 수행하는 것뿐만 아니라, 설계 일정과 기자재 구매, 현장 시공이 서로 연결되도록 관리하는 것이 중요하다. 특히 설계 정보가 늦게 확정되거나 공종 간 업무 범위가 불명확하면 구매 지연, 설계 변경, 시공 간섭 및 추가 비용으로 이어질 수 있다.

이번 글에서는 PLANT 프로젝트의 실행 단계를 착수부터 시운전까지 순서대로 정리하고, 실제 업무 수행 시 유의해야 할 사항을 TIP으로 구분하여 살펴본다.

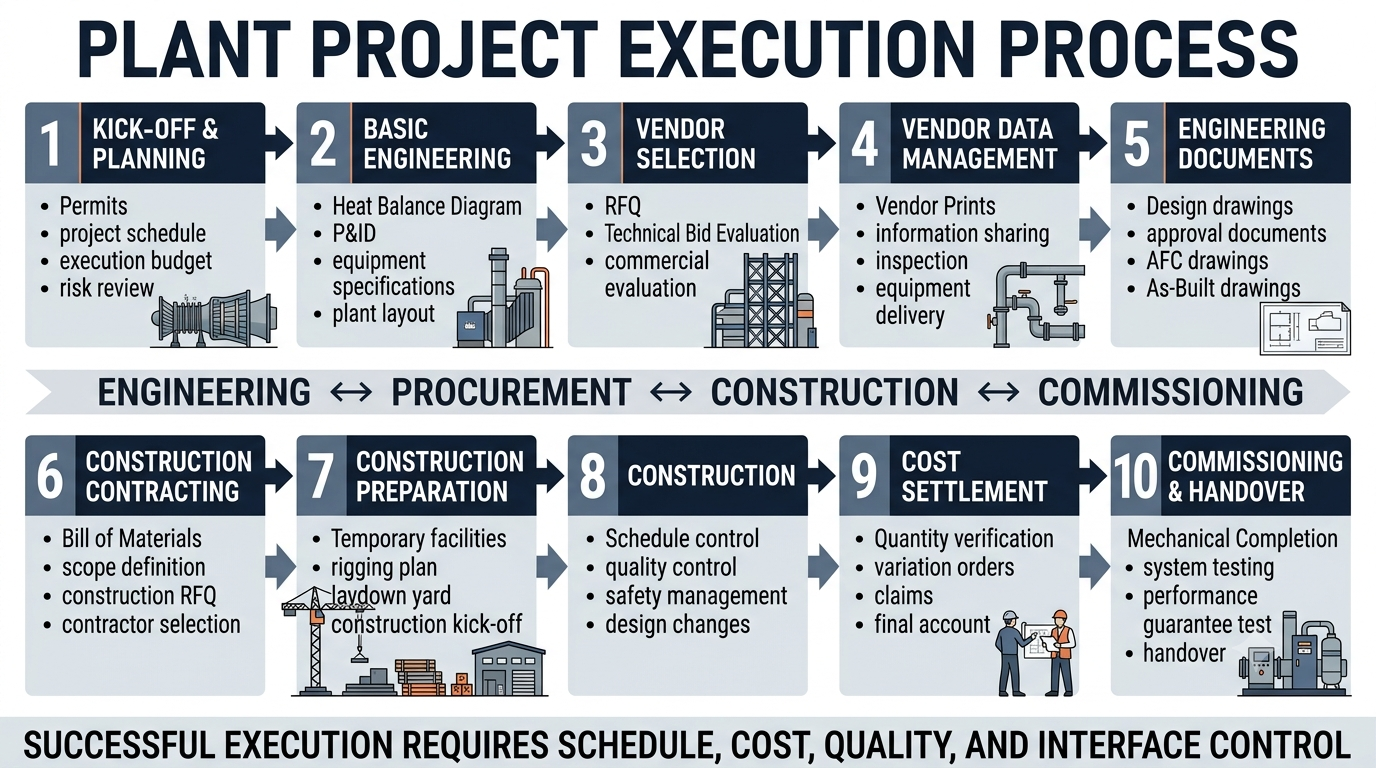

1. 프로젝트 착수 및 실행계획 수립

(Kick-off & Planning)

프로젝트 계약 내용을 검토하고, 설계·구매·시공을 진행하기 위한 기본 계획을 수립하는 단계다.

  • 인허가 계획 수립: 건축, 환경, 소방 등 관련 인허가 항목과 신청 시점, 선행 조건 및 소요 일정 검토
  • 설계 실행계획 수립: 공종별 설계 일정, 주요 도서 발행 일정 및 설계 인터페이스 계획 수립
  • 설계사 선정 및 역무 구분: 상세설계 수행 조직을 선정하고 공종별 업무 범위(R&R, Scope of Work) 확정
  • 계약 조건 및 리스크 검토: 계약 범위, 납기, 성능보증, 지체상금, 변경 및 정산 조건 검토
  • 실행예산 편성: 설계비, 기자재비, 시공비 및 기타 프로젝트 비용을 검토하여 실행예산 수립



2. 주요 설비 및 PLANT 기본설계

주요 설비의 사양과 공정 조건을 검토하고, 이를 바탕으로 PLANT 전체 배치와 건물 및 구조물의 기본 조건을 결정하는 단계다.

  • 주요 설비 사양 검토: GT(Gas Turbine), ST(Steam Turbine), HRSG(Heat Recovery Steam Generator) 등 주요 기자재의 용량, 크기, 중량 및 설치 조건 검토
  • HBD(Heat Balance Diagram) 작성: 발전소의 열수지와 주요 운전 조건을 정리
  • P&ID(Piping and Instrumentation Diagram) 작성 및 확정: 공정 배관, 밸브, 계측기 및 제어 시스템의 연결 관계 정리
  • 시스템 및 기기 용량 산정: 공정 조건과 운전 요구사항을 바탕으로 설비 용량 및 주요 사양 결정
  • PLANT Layout 수립: 주요 설비, 배관, 건물 및 구조물의 배치와 필요한 공간 검토

건축 설계에서는 이 단계의 결정 사항을 바탕으로 건물 위치와 규모, 층고, 장비 반입 경로, 유지보수 공간, 피난 동선 및 주요 구조 조건을 검토한다.





3. 주요 기자재 Vendor 선정

설계 요구조건을 충족하는 기자재 공급업체를 선정하는 단계다. Vendor 선정은 단순히 가격을 비교하는 업무가 아니라, 기술 사양과 공급 범위, 납기 및 설계에 필요한 정보 제공 조건을 함께 검토하는 과정이다.

  • RFQ(Request for Quotation) 작성 및 발행: 구매 대상 기자재의 기술 사양과 공급 범위를 정리하여 견적 요청
  • TBE(Technical Bid Evaluation) 수행: 접수된 기술 제안서의 사양 적합성 및 기술적 차이 검토
  • 상업 견적 검토: 조달 부서에서 가격, 납기, 계약 조건 및 공급 범위 비교
  • 실행예산 검토: 견적 금액과 기존 예산의 차이를 확인하고 필요한 경우 예산 조정
  • 최종 Vendor 선정: 기술 평가와 상업 평가 결과를 종합하여 공급업체 결정

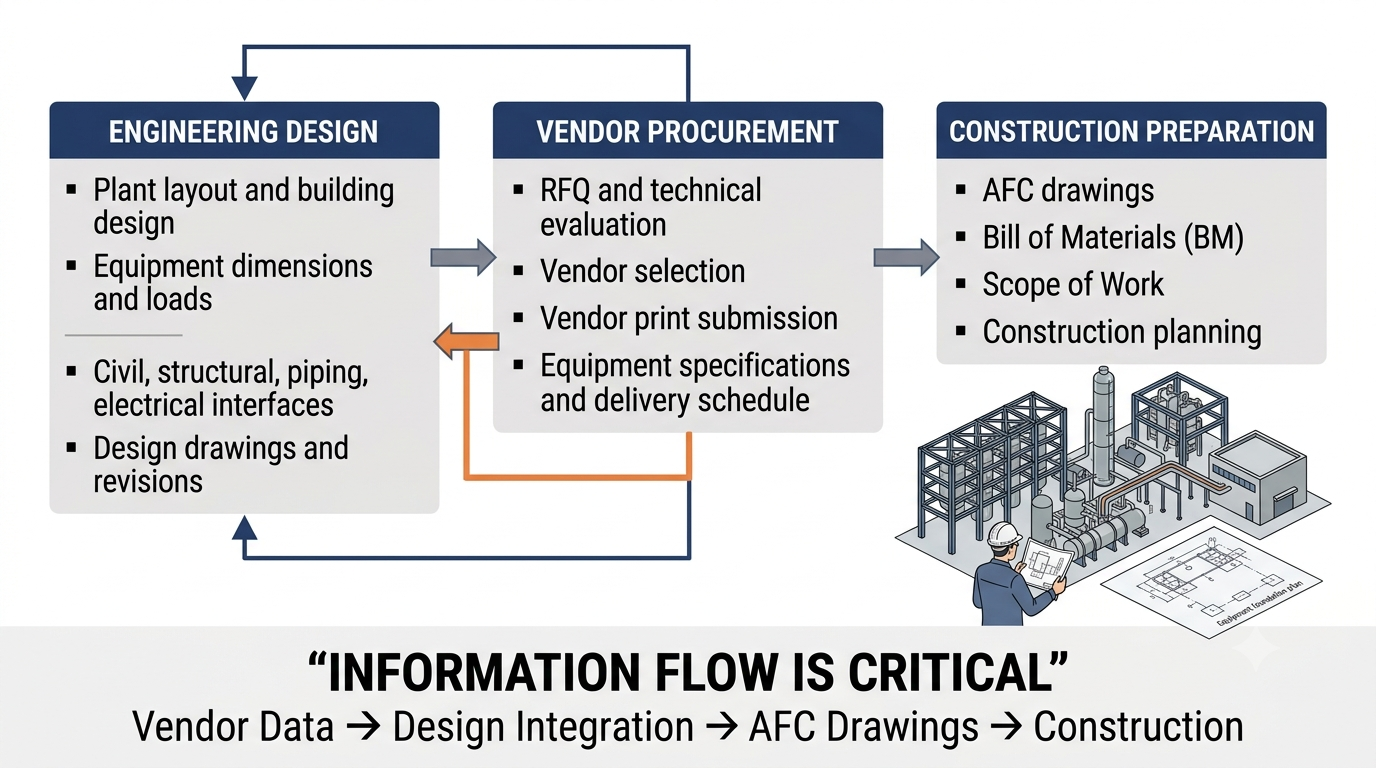

(TIP)

건축 설계에 필요한 Vendor 정보의 사전 협의

주요 Vendor를 선정할 때는 건축 설계에 필요한 정보와 제출 시점을 사전에 협의해야 한다. 장비 외형 치수, 중량, 기초 조건, 유지보수 공간, 인출 공간, 개구부 및 반입 조건 등이 대표적이다.

이러한 정보가 늦게 제공되면 건축도면 수정이나 구조 변경이 발생할 수 있으므로, Vendor 선정 단계부터 필요한 정보 목록과 제출 일정을 관리하는 것이 좋다.



4. Vendor 도서 및 기자재 관리

Vendor 선정 이후에는 제작에 필요한 상세 정보를 확보하고, 해당 정보를 설계에 반영하면서 기자재의 제작·검사·납품 과정을 관리한다.

  • Vendor Print 검토: Vendor가 제출한 도서와 자료를 검토하고 설계 반영에 필요한 정보를 확인
  • 공종별 정보 전달(Inform): 기계, 배관, 전기, 계장 및 건축 등 관련 공종에 필요한 정보를 전달
  • 설계 반영 및 인터페이스 관리: Vendor 도서와 다른 공종의 설계도서 간 치수, 하중, 접속 조건 및 간섭 여부 확인
  • 검사 및 시험: 계약 및 검사계획에 따라 제작 상태와 품질 확인
  • 납품 및 설치 관리: 제작 완료 기자재의 출하, 현장 반입 및 설치 상태 확인

Vendor Print는 검토 상태와 관계없이 무조건 설계에 반영하는 자료가 아니다. 도서의 승인 상태와 검토 의견, 적용 조건을 확인하고 해당 정보를 관리 기준에 따라 반영해야 한다.





5. 설계도서 작성 및 발행

기본설계와 Vendor 정보를 바탕으로 인허가, 구매 및 시공에 필요한 상세 설계도서를 작성하고 발행하는 단계다.

  • 인허가 및 승인도서 작성: 관련 법규와 발주처 요구조건에 맞는 도서 작성 및 제출
  • 상세 설계도서 작성: 공종별 계산서, 도면 및 기술자료 작성
  • AFC(Approved for Construction) 도서 발행: 현장 시공에 사용할 수 있도록 필요한 검토와 승인을 거친 도서 발행
  • 설계 변경 관리: Vendor 정보, 현장 여건 및 발주처 요구사항 변경에 따른 도서 수정과 이력 관리
  • 준공도서 작성: 실제 시공 결과를 반영한 As-Built 도서 작성

(TIP)

최신 정보의 도면 반영 여부 확인

Vendor 정보가 접수되었다고 해서 설계도서에 자동으로 반영되는 것은 아니다. 정보 접수 여부뿐만 아니라 관련 도면과 계산서에 실제로 반영되었는지 확인해야 한다.

특히 장비 치수, 하중, 기초 조건 및 개구부 위치가 변경되면 관련 공종의 도면에도 영향을 줄 수 있으므로, 정보 전달부터 설계 반영까지 추적 관리하는 것이 중요하다.

또한 현장에는 유효한 최신 시공도서가 배포되어야 하며, 개정 전 도면이 잘못 사용되지 않도록 도면 개정번호와 배포 이력을 관리해야 한다.





6. 시공업체 선정 및 계약

시공 범위와 물량을 확정하고, 입찰을 통해 시공업체를 선정하는 단계다.

  • 시공 물량 산출(BM, Bill of Materials): 설계도서를 기준으로 공종별 시공 물량 산출
  • 시공 범위 정의: 시공업체별 작업 범위와 자재 공급 책임, 장비 사용 및 부대공사 범위 구분
  • 입찰도서 작성 및 RFQ 발행: 시공도면, 시방서, 물량내역서 및 계약 조건을 정리하여 입찰 진행
  • 입찰 견적 검토: 견적 금액, 공사 일정, 투입 인력 및 시공 계획 검토
  • 시공업체 선정 및 계약: 기술적 수행 능력과 상업 조건을 종합 검토하여 계약 체결

(TIP)

가능한 AFC 도서를 기준으로 BM 산출

시공 물량은 가능한 한 AFC 도서를 기준으로 산출하는 것이 좋다. 설계가 충분히 확정되지 않은 상태에서 물량을 산출하면 이후 도면 변경에 따라 물량 증감이 발생하고, 추가 정산 업무가 복잡해질 수 있다.

불가피하게 미확정 도서를 기준으로 입찰을 진행한다면, 미확정 범위와 물량 산출 가정, 추후 정산 기준을 입찰 단계에서 명확히 정리해야 한다.





7. 시공 착수 준비

시공업체 선정 이후 현장 작업을 시작하기 전에 필요한 인력, 장비, 가설시설, 자재 적치 공간 및 작업 순서를 준비하는 단계다.

  • 가설계획 수립: 현장 사무실, 근로자 편의시설, 임시 전력 및 용수 등 가설시설 계획
  • Rigging Plan 수립: 중량물 인양 방법, 크레인 위치, 작업 반경 및 인양 경로 검토
  • Laydown / Yard Plan 수립: 기자재와 자재의 반입 시기, 적치 장소 및 현장 내 운반 경로 계획
  • 시공 일정 및 작업 순서 검토: 공종 간 선후행 관계와 작업 구역 간 간섭 검토
  • 착공회의(Kick-off Meeting): 시공 범위, 일정, 안전·품질 기준, 보고 체계 및 협업 절차 공유

(TIP)

중량물 인양계획과 크레인 배치 사전 검토

중량물 인양계획은 시공 직전에 검토하기보다 설계 및 시공계획 수립 단계부터 검토하는 것이 좋다. 크레인 설치 위치와 작업 반경, 지반 지지력, 인양 경로 및 주변 구조물 간섭에 따라 시공 순서와 공사 기간이 달라질 수 있기 때문이다.



Laydown / Yard 공간 사전 확보

현장 부지가 협소하면 기자재 적치 공간 부족으로 반입 일정이 지연되거나 추가 운반 및 재적치 비용이 발생할 수 있다. 자재의 크기와 반입 시기, 보관 조건을 고려하여 적치 공간을 사전에 확보하고, 필요한 경우 외부 적치장 활용 방안도 검토해야 한다.





8. 현장 시공 및 관리

현장에서는 계획된 일정에 따라 공사를 수행하고, 공정·품질·안전 및 설계 변경을 관리한다.

  • 공정관리: 일일·주간 작업 실적과 계획을 비교하고 주요 공정의 지연 요인 관리
  • 품질관리: 승인된 도면과 시방서에 따른 시공 및 검사 결과 확인
  • 안전관리: 작업 위험요인 검토, 안전 작업 절차 준수 및 현장 안전관리
  • 설계 변경 관리: 현장 여건이나 Vendor 정보 변경에 따른 설계 변경 요청, 검토 및 승인
  • 공종 간 간섭 관리: 배관, 구조물, 건축 및 전기·계장 설비 간 간섭 확인과 조정
  • 공사 기록 관리: 작업 지시, 검사 결과, 변경 사항 및 주요 협의 내용을 문서화

현장 변경 사항은 구두 지시만으로 처리하지 않고, 계약 및 프로젝트 절차에 따라 변경 사유와 승인 여부를 기록해야 한다. 변경 사항이 설계도서와 정산 물량에 미치는 영향도 함께 검토해야 한다.





9. 기성 및 최종 정산

공사 진행에 따른 기성 지급과 최종 시공 물량을 확인하고, 계약 조건에 따라 추가·감액 물량과 변경 공사비를 정리하는 단계다.

  • 기성 물량 확인: 계약 조건에 따른 실제 시공 실적과 기성 신청 물량 검토
  • 최종 BM 검증: 준공 시점의 실제 시공 물량과 계약 물량 비교
  • 변경 공사비 검토: 승인된 설계 변경 및 추가 작업에 대한 계약 금액 조정
  • 클레임 및 분쟁 처리: 발주처와 시공업체 간 계약 범위, 추가 비용 및 일정 영향에 대한 이견 정리
  • 최종 정산 및 계약 종결: 정산 내역과 관련 증빙을 확인하고 최종 계약 금액 확정

(TIP)

정산 물량은 현장 시공 담당자가 직접 확인

최종 정산 물량은 도면이나 시공업체의 제출 내역만으로 확정하지 말고, 현장 시공 담당자가 실제 시공 상태와 산출 근거를 직접 확인하는 것이 좋다.

특히 수량 산출 기준, 적용 단위, 중복 산출 여부 및 변경 전후 물량을 확인해야 한다. 확인 결과는 도면, 실측 자료, 작업 기록 등 근거 자료와 함께 관리해야 한다.



업무 지시와 변경 사항은 문서화

추가 작업이나 설계 변경에 대한 업무 지시는 가능한 한 문서로 남겨야 한다. 지시 주체, 작업 범위, 발생 사유, 비용 및 일정 영향, 승인 상태를 기록하면 추후 정산과 계약 분쟁을 줄이는 데 도움이 된다.





10. 시운전 및 프로젝트 인계

시공 완료 후 설비와 시스템이 설계 요구조건 및 계약상 성능 기준을 충족하는지 확인하고, 발주처에 인계하는 단계다.

  • 기계적 준공(MC, Mechanical Completion): 설치 완료 여부와 검사·시험 결과를 확인하고 미완료 사항을 정리
  • 시운전 준비: 시운전 절차서, 운전 조건, 유틸리티 및 안전 조건 확인
  • 개별 설비 및 시스템 시험: 설비별 기능과 시스템 간 연동 상태 확인
  • 성능보증시험: 계약서에 정한 시험 조건과 평가 기준에 따라 성능보증 항목 검증
  • 미결사항 조치 및 인계: Punch List 조치 상태와 운전·유지관리 자료를 확인하고 발주처에 인계

시운전은 기계적 준공 이후 진행되지만, 시운전 준비와 관련된 설계 조건 및 시험 요구사항은 프로젝트 초기부터 검토해야 한다. 성능보증시험의 조건과 판정 기준은 계약서 및 승인된 시험 절차서를 기준으로 관리한다.





정리

PLANT 프로젝트 실행 단계는 착수 및 계획 수립에서 시작해 기본설계, Vendor 선정, 설계도서 발행, 시공업체 선정, 현장 시공, 정산 및 시운전으로 이어진다.

각 단계는 순차적으로 진행되지만, 실제 프로젝트에서는 설계와 구매, 시공이 상당 부분 병행된다. 따라서 필요한 정보가 언제 확정되어야 하는지, 누가 제공하고 누가 검토하는지, 변경 사항이 어느 업무까지 영향을 미치는지를 지속적으로 관리해야 한다.

실행 단계에서 발생하는 문제는 개별 업무의 미흡뿐 아니라 정보 전달 지연, 업무 범위 누락, 변경 이력 관리 부족에서도 비롯된다. 각 단계의 업무 완료 여부뿐 아니라 다음 단계에 필요한 정보와 조건이 준비되었는지 확인하는 것이 프로젝트 관리의 핵심이다.
