공공기관과 민간 EPC 프로젝트의 입찰은 일반적으로 ITB(Invitation to Bid)의 배포와 함께 시작된다. ITB에는 기술 요구사항뿐 아니라 입찰 일정, 제출 절차, 계약 조건, 질의응답 일정 등 입찰 수행에 필요한 모든 정보가 포함된다.
실무에서는 기술 사양보다 먼저 입찰 일정(Bid Schedule)을 검토한다. 일정은 단순한 행정 정보가 아니라 프로젝트 수행 가능성을 판단하는 기준이며, 입찰 참여 여부를 결정하는 초기 검토 항목이기 때문이다.
특히 EPC 프로젝트는 설계, 구매, 견적, 법무, 사업관리 등 여러 조직이 동시에 참여하므로 초기 일정 분석이 부실할 경우 제안서 품질 저하, 제출 지연, 계약 리스크 증가로 이어질 가능성이 높다.
이번 글에서는 ITB 검토 과정에서 수행하는 입찰 일정 검토(Bid Schedule Review)의 목적과 검토 항목, 실무 절차를 정리한다.

1. 입찰 일정 검토(Bid Schedule Review)의 정의
입찰 일정 검토란 ITB에서 제시한 주요 일정(Milestone)을 분석하여 프로젝트 참여 가능성을 판단하고 내부 수행 계획을 수립하는 업무를 의미한다.
실무에서는 단순히 제출 마감일을 확인하는 작업으로 이해하지 않는다.
다음 사항을 동시에 검토한다.
- 입찰 참여 가능 여부
- 내부 자원 확보 가능성
- 일정 충돌 여부
- 주요 리스크 존재 여부
- 발주처 질의 필요 사항
즉, 입찰 일정 검토는 프로젝트의 Feasibility Assessment를 수행하는 초기 단계라고 볼 수 있다.

2. 입찰 일정 검토가 필요한 이유
입찰 일정은 이후 모든 업무의 기준이 된다.
초기 일정 분석이 충분하지 않으면 프로젝트 후반부에서 일정 지연이 발생하며, 이는 제안서 품질 저하와 원가 산정 오류로 연결될 수 있다.
실무에서 일정 검토를 수행하는 목적은 다음과 같다.
1) 프로젝트 수행 가능성 판단
ITB에서 요구하는 제출 기한이 현실적으로 가능한지 검토한다.
다음과 같은 사항을 확인한다.
- 설계 검토 기간 확보 여부
- 견적 산출 가능 여부
- 협력업체 견적 회신 가능 여부
- 기술 검토 기간 확보 여부
프로젝트 규모에 비해 준비 기간이 과도하게 짧다면 입찰 참여 자체를 재검토해야 한다.
2) 내부 자원 배분
입찰은 특정 부서만 수행하는 업무가 아니다.
일반적으로 다음 조직이 동시에 참여한다.
- 건축설계
- 토목설계
- 구조설계
- 기계설계
- 배관설계
- 전기설계
- 계장설계
- 구매
- 견적
- 사업관리
- 계약
- 법무
동일 시기에 다른 프로젝트 입찰이 진행되고 있다면 인력 부족으로 제안서 품질이 저하될 가능성이 있다.
따라서 입찰 일정 검토 단계에서 각 조직의 업무 부하(Workload)를 함께 검토한다.
3) 리스크 사전 식별
입찰 초기에는 일정 자체가 하나의 리스크가 된다.
대표적인 사례는 다음과 같다.
- Q&A 기간이 지나치게 짧은 경우
- 현장설명회 이후 제출기한이 촉박한 경우
- 협력사 견적 확보 기간 부족
- 해외 프로젝트 운송 일정 검토 부족
- 인허가 자료 확보 지연
이러한 요소는 계약 이후 프로젝트 리스크로 확대될 가능성이 높다.
4) 입찰 전략 수립
모든 프로젝트를 동일한 방식으로 준비하지는 않는다.
일정 분석 결과에 따라 다음과 같은 전략을 선택할 수 있다.
- 단독 입찰
- 컨소시엄 구성
- 협력사 확대
- 제출 범위 조정
- Clarification 요청
- 입찰 포기(No Bid)
입찰 일정 검토는 이러한 전략 수립의 기초 자료가 된다.

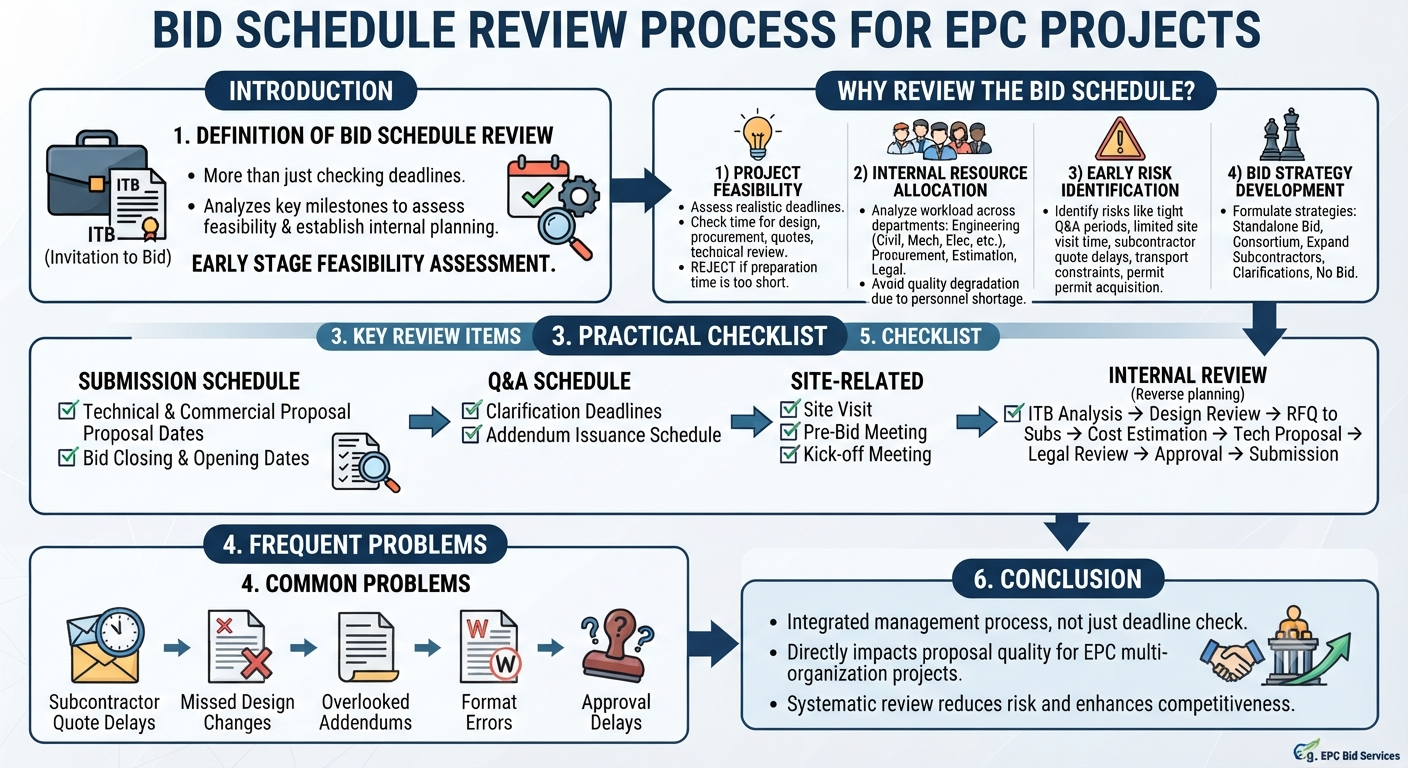

3. 실무 검토 항목
실무에서는 ITB를 수령한 직후 다음 항목을 우선 확인한다.
1) 제출 일정
- Technical Proposal 제출일
- Commercial Proposal 제출일
- Bid Closing Date
- Bid Opening 일정
2) 질의응답 일정
- Clarification 제출 기한
- 답변 배포 일정
- Addendum 발행 예정일
질의 기간을 놓치면 기술 조건 변경이 사실상 불가능하다.
3) 현장 관련 일정
- Site Visit
- Pre-Bid Meeting
- Kick-off Meeting
현장 방문 여부에 따라 설계 조건이 크게 달라지는 프로젝트도 존재한다.
4) 내부 검토 일정
마감일을 기준으로 역산하여 내부 일정을 작성한다.
일반적으로 다음 순서로 계획을 수립한다.
- ITB 분석
- 설계 검토
- 협력사 견적 요청
- 원가 산출
- 기술 제안서 작성
- 계약조건 검토
- 최종 승인
- 입찰서 제출
이 과정은 프로젝트 규모와 관계없이 대부분의 EPC 프로젝트에서 공통적으로 적용된다.
4. 실무에서 자주 발생하는 문제
입찰 실패 사례를 분석하면 일정 관리 단계에서 발생하는 문제가 상당한 비중을 차지한다.
대표적인 사례는 다음과 같다.
- 협력업체 견적 회신 지연
- 설계 변경 사항 미반영
- Addendum 확인 누락
- 제출 형식 오류
- 승인 절차 지연
- 법무 검토 일정 부족
이러한 문제는 대부분 초기 일정 계획에서 예방이 가능하다.
5. 입찰 일정 검토 체크리스트
입찰 착수 전에 다음 사항을 확인하는 것이 일반적이다.
- ITB 주요 일정 확인
- 제출 마감일 확인
- 질의응답 기한 확인
- 현장설명회 일정 확인
- 내부 인력 배치 가능 여부 확인
- 협력사 견적 일정 확보
- 계약조건 검토 기간 확보
- 발주처 Clarification 필요 여부 확인
- 내부 승인 일정 확보
- 제출 방식 및 제출 형식 확인
체크리스트를 활용하면 일정 누락으로 인한 제출 오류를 줄일 수 있으며, 프로젝트 초기에 발생할 수 있는 관리 리스크를 사전에 식별하는 데 도움이 된다.

6. 마무리
입찰 일정 검토는 ITB를 접수한 이후 가장 먼저 수행되는 관리 업무이다.
실무에서는 단순히 제출 기한을 확인하는 절차로 보지 않는다. 프로젝트 수행 가능성, 내부 자원 배분, 기술 검토 일정, 계약 검토 일정, 협력업체 대응 일정 등을 종합적으로 분석하여 입찰 전략을 수립하는 과정으로 이해한다.
특히 EPC 프로젝트와 같이 여러 조직이 동시에 참여하는 사업에서는 초기 일정 계획의 완성도가 제안서 품질과 직접적인 상관관계를 가진다. 체계적인 일정 검토는 제출 일정 준수뿐 아니라 프로젝트 리스크를 감소시키고 수주 경쟁력을 높이는 기본적인 관리 활동으로 볼 수 있다.
[함께 읽으면 좋은 글]
[공정] P&ID 심볼 해석 가이드 : 고정 기기(Stationary Equipment)의 종류와 건축 설계 연계성
1. 개요플랜트 엔지니어링에서 P&ID(Piping and Instrumentation Diagram, 공정 배관 및 계장 도면)는 공정 설계의 기본이 되는 핵심 기술 문서이다.P&ID는 단순히 배관의 연결 관계를 나타내는 도면이 아니다
archiplant.tistory.com
'PLANT 건축설계 실무' 카테고리의 다른 글
| [건축] 플랜트 전기실·제어실의 통합 Access Floor 시스템 이해와 설계 검토사항 (0) | 2026.06.25 |
|---|---|
| [건축] 트러스(Truss) 구조의 원리와 종류별 특징 : 철골 구조물의 효율적인 하중 전달 시스템 (0) | 2026.06.22 |
| [건축] 건축 구조역학의 기초 개념 정리 : 힘(Force), 질점(Material Point), 자유도(DOF), 모멘트(Moment) (0) | 2026.06.03 |
| [건축] 볼트 접합의 이해 (0) | 2026.05.31 |
| [건축] 건축 구조 부재로서의 1방향 슬래브와 2방향 슬래브의 역학적 특성 및 설계 적용 기준 (0) | 2026.05.30 |
